Montáž plotu krok za krokom

Praktický návod na montáž panelového aj pletivového plotu — od vymerania a osadenia stĺpikov až po napnutie a osadenie panelov.
Montáž plotu zvládne aj šikovný majiteľ domu, ak postupuje systematicky. Tento návod vás prevedie celým procesom od prípravy po dokončenie. Pri panelovom aj pletivovom plote je kľúčom presné rozmeranie a pevné osadenie stĺpikov.
1. Príprava a vymeranie
Najskôr si vyznačte trasu plotu murárskou šnúrou natiahnutou medzi rohovými kolíkmi. Skontrolujte hranice pozemku podľa katastrálnej mapy, aby plot neviedol na susedov pozemok. Rozmerajte rozstup stĺpikov — pri paneloch ho určuje šírka panelu (zvyčajne 2 a 2,5 m), pri pletive volíte rozstup okolo 2,5 až 3 m.
2. Výkop jám pre stĺpiky
Jamy hĺbte do nezamŕzajúcej hĺbky, na Slovensku spravidla 80 cm. Priemer jamy by mal byť aspoň 25 až 30 cm. Pri pletive postačí menší základ, pri ťažších panelových plotoch a stĺpikoch pre brány robte základ väčší.
3. Osadenie a betonáž stĺpikov
Stĺpiky vkladajte do jám a dôkladne vyrovnajte vodováhou do zvislej polohy. Výšku zhora kontrolujte podľa natiahnutej šnúry, aby boli všetky stĺpiky v jednej rovine. Jamy zalejte betónom a nechajte ho vytvrdnúť — ideálne 2 až 3 dni, kým budete pokračovať. Rohové a bránové stĺpiky podoprite, aby sa pri tuhnutí nevychýlili.

4. Osadenie podhrabovej dosky (voliteľné)

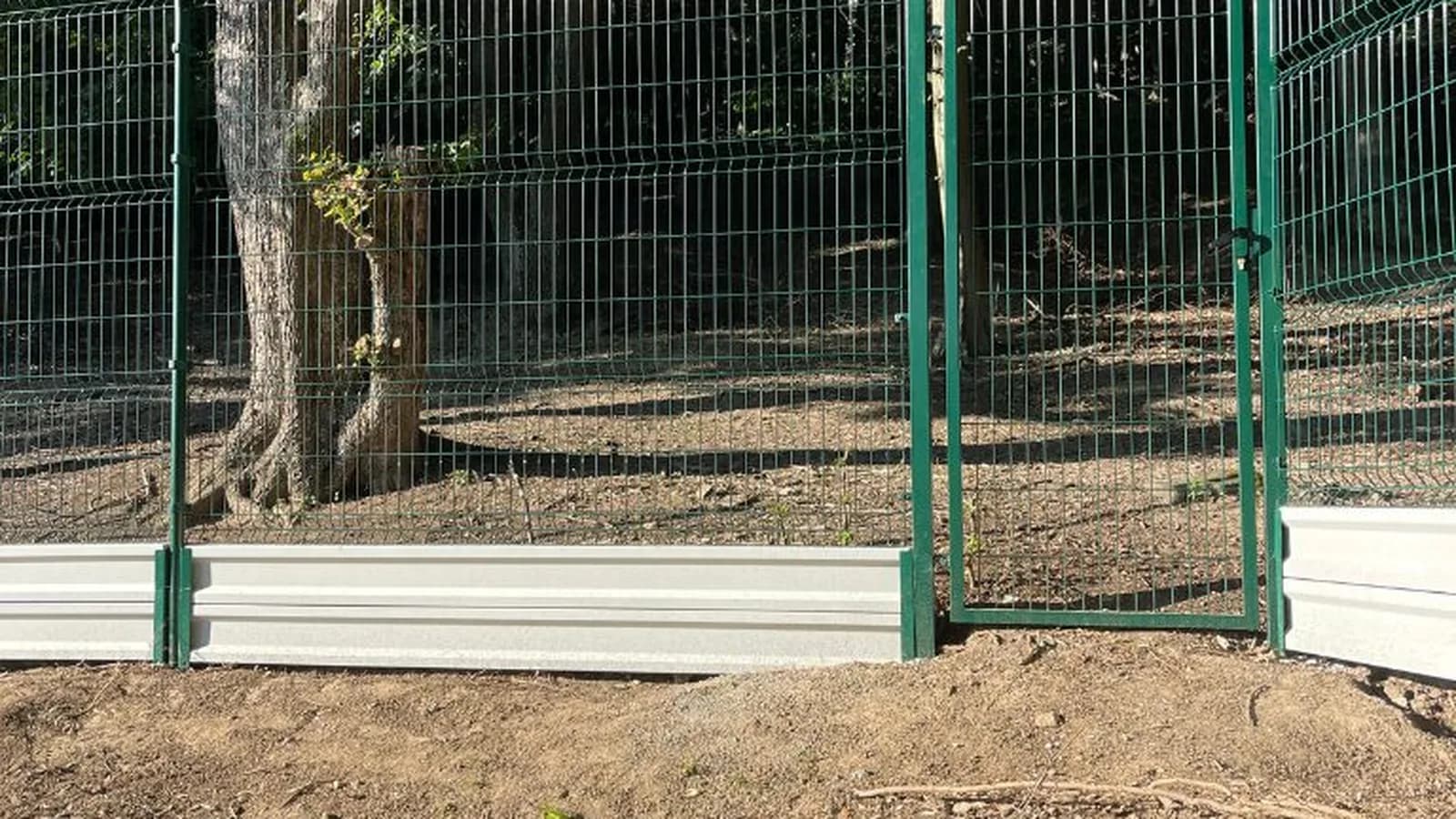

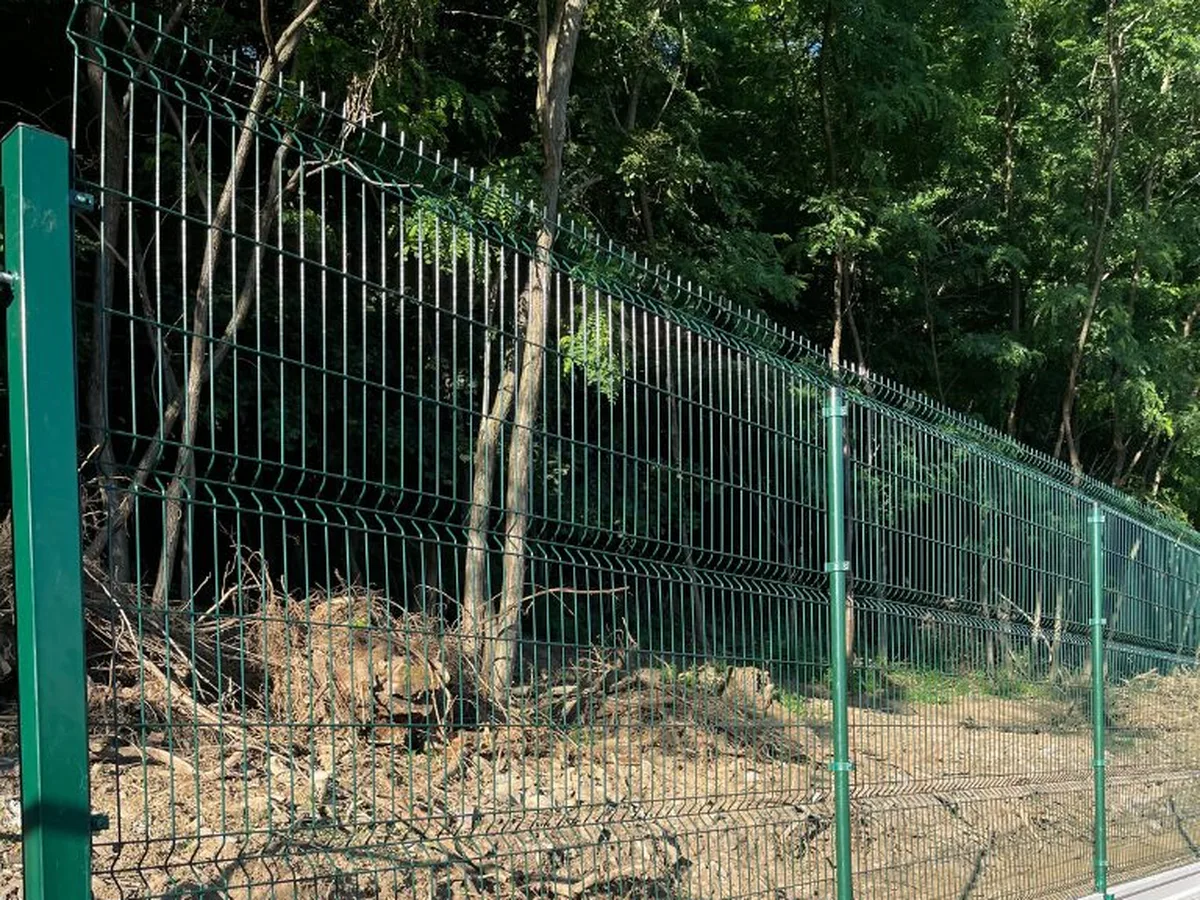

Ak používate podhrabovú betónovú dosku, osaďte ju medzi stĺpiky do držiakov ešte pred montážou panelov. Doska uzavrie medzeru pri zemi, zabráni podhrabaniu a oddelí plot od trávnika.

5a. Montáž panelov

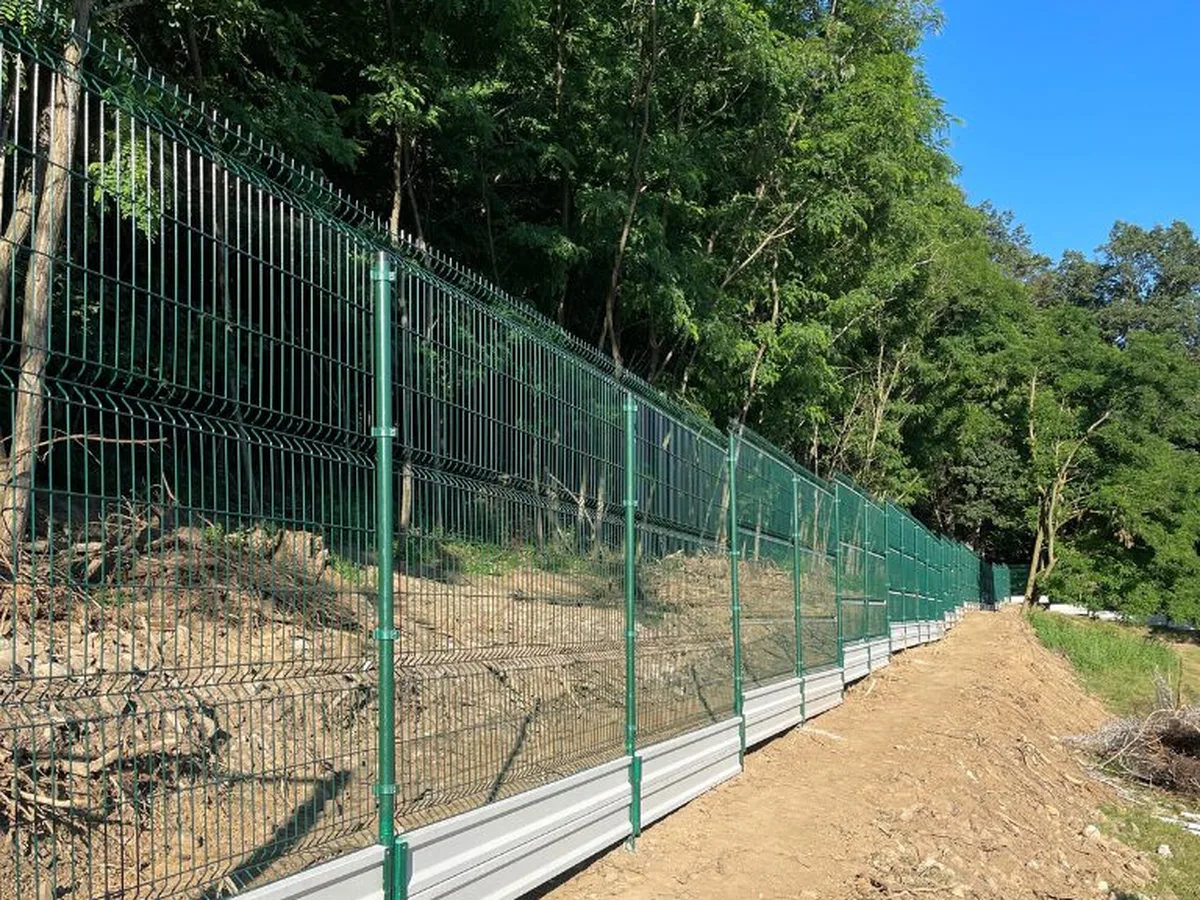

Panely priložte k stĺpikom a pripevnite príchytkami so skrutkami. Začnite od rohu alebo od brány. Každý panel pred dotiahnutím vyrovnajte, aby horná hrana kopírovala líniu plotu. Na svahu osádzajte panely stupňovito s rovnomerným odskokom.
5b. Napnutie pletiva
Pri pletive najskôr natiahnite napínací drôt popri hornej, dolnej a strednej línii a napnite ho napínačmi. Pletivo postupne rozviňte popri drôtoch, priebežne ho napínajte a viazacím drôtom priväzujte k napínaciemu drôtu aj k stĺpikom. Dbajte na rovnomerné napnutie bez previsov.
6. Osadenie brány a bránky
Bránu a bránku zaveste na pevne zabetónované stĺpiky až po vytvrdnutí betónu. Skontrolujte, že krídla idú ľahko a v zatvorenom stave lícujú. Nastavte dorazy a zámok.

Čo si pripraviť pred prvým výkopom
Najdrahšie chyby vznikajú ešte pred tým, než sa niečo postaví.
- Vedenia v zemi. Pred hĺbením overte, kadiaľ idú prípojky vody, plynu a elektriny. Stĺp zabetónovaný do prípojky je scenár, ktorý sa nedá zlacniť.
- Hotový terén. Ak sa má ešte navážať alebo zrovnávať zemina, počkajte. Plot osadený pred terénnymi úpravami sa väčšinou musí prekopávať.
- Prívod elektriny k bráne. Aj keď pohon zatiaľ neplánujete, chránička natiahnutá popri základe vás neskôr ušetrí rozoberania dlažby.
- Vytýčené hranice. Katastrálna mapa je orientačná. Pri pochybnostiach dajte pozemok vytýčiť geodetom — plot postavený o pol metra vedľa je spor so susedom aj zbytočná demontáž.
Koľko to celé trvá
Termín neurčuje práca, ale betón. Realistický priebeh pri sto metroch plotu:
- Vymeranie a vyznačenie trasy: pár hodín.
- Výkop a osadenie stĺpov s betonážou: jeden deň.
- Tvrdnutie betónu: dva až tri dni, počas ktorých sa so stĺpmi nehýbe.
- Osadenie výplne, brány a dokončenie: jeden deň.
Plot je teda hotový do týždňa, hoci čistého času na ňom strávite dva až tri dni. Naša partia zvládne sto bežných metrov za jeden až tri dni podľa typu oplotenia a terénu.
Čo sa najčastejšie pokazí
- Plytký základ. Šetrenie na hĺbke sa prejaví po prvej zime — mráz stĺp nadvihne a línia plotu sa rozvlní.
- Osádzanie výplne do nevytvrdnutého betónu. Panel alebo napnuté pletivo stĺp vychýli a už ho nenarovnáte.
- Napínanie pletiva po úsekoch. Pletivo sa napína postupne po celej dĺžke. Inak vzniknú previsy, ktoré sa nedajú dotiahnuť.
- Zabudnutá podhrabová doska. Osádza sa pred výplňou. Medzi hotové panely ju už nedostanete bez rozoberania.
Praktické tipy na záver
- Pracujte vo dvojici — manipulácia s panelmi aj napínanie pletiva je tak rýchlejšie a presnejšie.
- Priebežne kontrolujte zvislosť aj líniu, chyby sa neskôr ťažko opravujú.
- Nešetrite na základoch bránových stĺpikov — nesú najväčšiu záťaž.
Ak si na montáž netrúfate, radi vám ju zabezpečíme aj s dodaním materiálu.
V cene našej montáže sú práca, betón, spojovací materiál a odvoz odpadu, materiál sa účtuje zvlášť. Platí sa polovica pred začiatkom a zvyšok pri odovzdaní, na vykonané práce dávame záruku. Zameranie je zdarma a ponuku posielame do 24 hodín — viac na stránke montáž na kľúč, hotové projekty v realizáciách.
